Przyłączenie domu, działki albo obiektu firmowego do sieci energetycznej to wydatek, który łatwo zaniżyć na etapie planowania. Sama opłata potrafi być relatywnie mała, ale gdy dochodzi długość przyłącza, rodzaj linii i dodatkowe roboty, budżet szybko rośnie. W tym tekście rozkładam temat na czynniki pierwsze: pokazuję, z czego bierze się koszt, jak go policzyć i kiedy wycena może skoczyć nawet kilkukrotnie.
Najważniejsze liczby, które od razu porządkują temat
- Opłata przyłączeniowa w niskim napięciu zwykle liczy się od mocy przyłączeniowej w kW, a nie jako jedna stała kwota.
- W obowiązujących taryfach stawki za przyłącze kablowe i napowietrzne mocno się różnią: od około 15,84 zł/kW netto do 92,02 zł/kW netto, zależnie od operatora i wariantu.
- Do rachunku zwykle trzeba doliczyć 23% VAT, więc kwota brutto jest wyraźnie wyższa od stawki z taryfy.
- Jeżeli przyłącze przekracza 200 m, operator dolicza opłatę za każdy kolejny metr.
- Sama opłata dla operatora to nie cały koszt inwestycji - osobno dochodzą roboty ziemne, instalacja wewnętrzna, projekt i osprzęt.
- Przy mikroinstalacji fotowoltaicznej samo przyłączenie do sieci zwykle nie generuje opłaty przyłączeniowej, ale to nie znaczy, że cały proces nic nie kosztuje.
Co dokładnie płacisz, gdy prosisz o przyłączenie do sieci

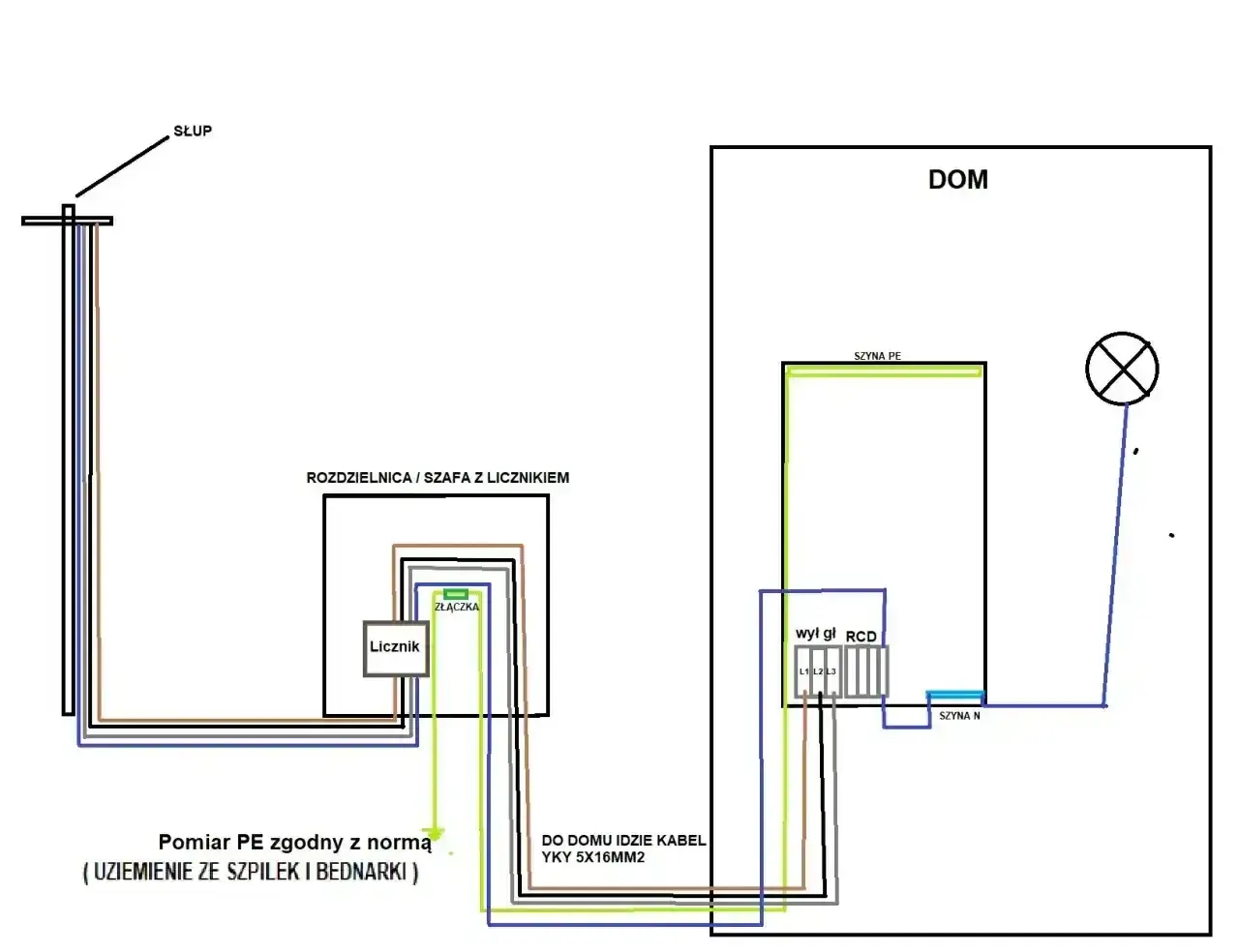

W praktyce chodzi o jednorazową opłatę za doprowadzenie obiektu do sieci dystrybucyjnej i uruchomienie możliwości poboru energii. To nie jest rachunek za prąd ani opłata za miesięczne zużycie, tylko koszt wejścia do sieci. W wielu taryfach dla niskiego napięcia, czyli do 1 kV, opłata jest liczona według stawki za 1 kW mocy przyłączeniowej, a przyłącze kablowe często obejmuje też elementy takie jak złącze, obudowa, układ pomiarowo-rozliczeniowy i zabezpieczenie przedlicznikowe.
Tu ważne jest jeszcze jedno rozróżnienie: moc przyłączeniowa to nie zużycie energii. To wartość, która mówi, ile urządzeń może pracować jednocześnie. Dlatego dom z pompą ciepła, płytą indukcyjną i ładowarką do auta elektrycznego potrzebuje zwykle wyższej mocy niż prosty dom z ogrzewaniem gazowym. Przy dobrze dobranej mocy nie przepłacasz za zbyt duży przydział, ale też nie ryzykujesz późniejszych problemów z przeciążeniem. To prowadzi prosto do pytania, co najbardziej zmienia samą wycenę.
Od czego najbardziej zależy cena przyłącza
Ja zawsze zaczynam od czterech zmiennych, bo to one robią największą różnicę w portfelu. Pierwsza to moc przyłączeniowa - im wyższa, tym wyższa opłata, bo stawka jest najczęściej mnożona przez liczbę kW. Druga to rodzaj przyłącza: kablowe jest zwykle droższe niż napowietrzne, ale bywa jedyną sensowną opcją technicznie albo urbanistycznie.
Trzecia zmienna to odległość od istniejącej sieci. Przy standardowym przyłączu niskiego napięcia operatorzy zwykle obejmują podstawową długość do 200 m, a powyżej tej granicy doliczają osobną stawkę za każdy metr. Czwarty czynnik to lokalny operator i jego taryfa - a te potrafią się różnić naprawdę mocno, co widać nawet między dużymi dystrybutorami działającymi w Polsce.
Jest jeszcze warunek techniczny, o którym inwestorzy często zapominają: jeśli sieć w pobliżu nie ma wystarczającej rezerwy albo trzeba ją rozbudować, koszt nie zachowuje się już jak prosty cennik z kalkulatora. Wtedy rośnie liczba indywidualnych uzgodnień i całe przedsięwzięcie staje się bardziej projektowe niż „tabelkowe”.
Właśnie dlatego w następnym kroku warto policzyć koszt na prostym wzorze, zamiast zgadywać z orientacyjnych kwot.

Jak policzyć koszt bez zgadywania
Najprostszy wzór jest taki: stawka za 1 kW × moc przyłączeniowa, a jeśli odcinek jest dłuższy niż 200 m, dochodzi jeszcze dopłata za każdy metr ponad limit. W taryfach stawki podawane są netto, więc do faktycznej kwoty trzeba doliczyć VAT. To brzmi sucho, ale w praktyce daje bardzo czytelny wynik.
Przykład, który dobrze pokazuje skalę: jeśli dla domu wybierasz 12 kW, to przy stawkach Taurona albo Enei kablowe przyłącze kosztuje około 885,30 zł brutto, a napowietrzne około 251,95 zł brutto. W PGE te same 12 kW oznaczają mniej więcej 1 358,22 zł brutto dla przyłącza kablowego i 233,80 zł brutto dla napowietrznego. Już sam ten przykład pokazuje, że jedna liczba bez kontekstu niewiele mówi.
Jeszcze lepiej widać to przy długim odcinku. Jeśli przyłącze kablowe ma 250 m, to sama dopłata za 50 m ponad limit może być większa niż podstawowa opłata za moc. Z praktycznego punktu widzenia właśnie tutaj najczęściej pojawia się nieprzyjemne zaskoczenie. Ja traktuję ten element jako sygnał, że trzeba patrzeć na budżet całościowo, a nie tylko na cennik za kW, bo metrów nie da się „przegadać” ani obejść życzeniowym planowaniem.
To dobry moment, żeby zobaczyć realne kwoty w typowych scenariuszach domowych i firmowych.
Ile wychodzi w typowych scenariuszach
Najczęściej czytelnik chce po prostu wiedzieć, czy mówi o kilkuset złotych, czy raczej o kilku tysiącach. Poniższa tabela pokazuje to na prostych, porównywalnych przykładach dla niskiego napięcia i standardowej taryfy netto przeliczonej na brutto.
| Scenariusz | Stawka brutto za 1 kW | 10 kW brutto | 15 kW brutto |
|---|---|---|---|
| Tauron lub Enea, przyłącze kablowe | 73,78 zł | 737,75 zł | 1 106,63 zł |
| Tauron lub Enea, przyłącze napowietrzne | 21,00 zł | 209,96 zł | 314,94 zł |
| PGE, przyłącze kablowe | 113,18 zł | 1 131,85 zł | 1 697,77 zł |
| PGE, przyłącze napowietrzne | 19,48 zł | 194,83 zł | 292,25 zł |
W praktyce oznacza to, że dla domu jednorodzinnego mówimy zwykle o kwotach od około 200 do 1 700 zł brutto za standardową opłatę przyłączeniową, o ile nie wchodzą dodatkowe metry powyżej 200 m. To jest jednak tylko baza. Przy trudniejszym terenie, rozbudowie sieci albo konieczności przebudowy istniejących elementów budżet może wzrosnąć wyraźnie szybciej niż sugerowałby suchy cennik.
W przypadku firmy albo obiektu o większej mocy sytuacja robi się bardziej indywidualna. Przy wyższych napięciach operatorzy często rozliczają przyłączenie według rzeczywistych nakładów, więc zamiast prostego mnożnika pojawia się wycena projektowa. To właśnie dlatego w biznesie warto sprawdzać warunki przyłączenia wcześniej, zanim zapadną decyzje o lokalizacji maszyn, ładowarek czy dużych odbiorników. Następny krok to dokumenty i formalności, bo one też potrafią przyspieszyć albo spowolnić cały proces.
Jakie dokumenty i kroki trzeba przygotować
Proces zaczyna się od złożenia wniosku o warunki przyłączenia. W praktyce operator chce wiedzieć, gdzie stoi lub będzie stał obiekt, jaka moc jest potrzebna i jak ma wyglądać przyłącze. W wielu przypadkach trzeba też potwierdzić tytuł prawny do nieruchomości albo złożyć odpowiednie oświadczenie.
Najczęściej potrzebne są:
- oświadczenie lub dokument potwierdzający tytuł prawny do nieruchomości,
- plan zabudowy albo szkic sytuacyjny z lokalizacją obiektu,
- określenie mocy przyłączeniowej,
- informacja, czy chodzi o obiekt nowy, modernizowany czy tymczasowy,
- w przypadku większych inwestycji - dodatkowe dane techniczne lub bilans mocy.
Po złożeniu wniosku operator wydaje warunki przyłączenia i projekt umowy, a następnie realizuje swoją część prac po podpisaniu dokumentów i opłaceniu należności. Z doświadczenia wiem, że najszybciej tracą czas osoby, które zaniżają moc albo zostawiają niedoprecyzowaną lokalizację złącza. To niby drobiazg, ale w praktyce wraca później jako poprawki i kolejne uzgodnienia. Właśnie dlatego warto od razu przejść do pułapek, które najłatwiej podbijają koszt.
Gdzie najłatwiej przepłacić i jak tego uniknąć
Największy błąd to traktowanie opłaty za przyłącze jak całego budżetu inwestycji. Sama taryfa to jedno, ale osobno dochodzą roboty ziemne, wykopy, przewierty, instalacja wewnętrzna, rozdzielnica, szafka licznikowa, czasem też projekt i geodezja. Jeśli ktoś porównuje tylko cennik operatora z ofertą wykonawcy, niemal zawsze patrzy na zły wycinek kosztów.
Drugi częsty błąd to wybór zbyt dużej mocy „na wszelki wypadek”. Owszem, pewien zapas jest rozsądny, ale nadmiar mocy bez uzasadnienia od razu podnosi opłatę przyłączeniową. W domu jednorodzinnym lepiej policzyć realne odbiory niż brać moc z zapasem jak pod mały warsztat. Trzeci problem to automatyczne zakładanie, że przyłącze musi być kablowe. Jeśli warunki techniczne pozwalają na napowietrzne, różnica w cenie bywa znacząca.
Warto też pamiętać, że jeśli masz już przyłącze i chcesz tylko zwiększyć moc, koszt zwykle dotyczy przyrostu mocy, a nie wykonania wszystkiego od zera. To bardzo praktyczny wyjątek, który potrafi oszczędzić sporo pieniędzy. Z kolei przy przebudowie przyłącza bez zwiększania mocy operator może rozliczać realne nakłady, więc tu nie ma jednej uniwersalnej stawki. Ten szczegół prowadzi do ostatniej rzeczy, którą warto sprawdzić, zwłaszcza jeśli myślisz także o fotowoltaice albo magazynie energii.
Na co zwrócić uwagę, jeśli przy okazji planujesz fotowoltaikę lub większą instalację
Jeżeli budujesz dom z myślą o panelach, magazynie energii albo ładowarce do auta, najlepiej od razu sprawdzić, czy planowana moc przyłączeniowa wystarczy na kilka lat do przodu. Zmiana po fakcie bywa możliwa, ale zwykle oznacza kolejne formalności i dodatkowy koszt. Ja patrzę na to tak: lepiej raz dobrze policzyć obciążenia niż później dopłacać za korektę, której można było uniknąć na etapie projektu.
W przypadku mikroinstalacji fotowoltaicznej samo przyłączenie do sieci dystrybucyjnej zwykle nie generuje opłaty przyłączeniowej, ale to nie zamyka tematu. Nadal trzeba uwzględnić koszt instalacji, zabezpieczeń, ewentualnego dostosowania rozdzielnicy i zgodności z warunkami technicznymi operatora. Jeśli więc nowy budynek ma od razu obsłużyć prąd, PV i przyszły magazyn, warto skonsultować moc z projektantem, a nie tylko z wykonawcą samej instalacji elektrycznej.
Jeżeli chcesz zamknąć temat rozsądnie, patrz na trzy liczby naraz: moc, długość przyłącza i rodzaj linii. To one decydują, czy opłata będzie liczona w setkach, czy raczej w kilku tysiącach złotych. Reszta to już dobrze poukładana formalność i pilnowanie, żeby nie kupić mocy ani metra więcej niż naprawdę potrzeba.
