Dobrze zaplanowane przyłącze elektryczne oszczędza tygodnie opóźnień, a czasem także kilka tysięcy złotych. Najwięcej zależy od mocy przyłączeniowej, kompletności dokumentów i tego, czy operator będzie musiał budować nowy odcinek sieci, czy tylko wpiąć obiekt do istniejącej infrastruktury. W praktyce to temat zarówno formalny, jak i techniczny, więc warto od początku wiedzieć, co po kolei sprawdzić.
Najkrótsza droga do sprawnego podłączenia to dobra moc, kompletne papiery i właściwe miejsce dla układu pomiarowego
- Dla domu jednorodzinnego najczęściej wchodzi grupa V, a termin wydania warunków wynosi zwykle 21 dni.
- Warunki przyłączenia do sieci elektroenergetycznej są ważne 1 rok od doręczenia.
- Opłata operatora do sieci niskiego napięcia zależy głównie od mocy i rodzaju odcinka, a nie od samego faktu budowy domu.
- Sama opłata przyłączeniowa nie obejmuje pełnej instalacji wewnętrznej budynku.
- Przy pompie ciepła, płycie indukcyjnej, klimatyzacji i ładowarce do auta warto od razu założyć rezerwę mocy na przyszłość.
- Kabel zwykle kosztuje więcej niż wariant napowietrzny, ale w nowych inwestycjach częściej daje lepszy efekt użytkowy.
Co operator bierze na siebie, a co zostaje po stronie inwestora
Ja zawsze zaczynam od jednego prostego rozróżnienia: operator odpowiada za fragment sieci do miejsca rozgraniczenia własności, a inwestor za instalację wewnętrzną budynku. To właśnie na tym etapie najczęściej rodzą się nieporozumienia, bo wielu osobom wydaje się, że „przyłączenie” oznacza też całą elektrykę w domu. Tak nie jest.
W praktyce przyłączenie obejmuje odcinek, który ma doprowadzić energię do obiektu i umożliwić jej prawidłowy pomiar. Potem zaczyna się już obszar pracy projektanta i elektryka po stronie budynku: rozdzielnica główna, obwody, zabezpieczenia, uziemienie i cała reszta instalacji.
- Moc przyłączeniowa to nie jest bieżące zużycie prądu, tylko parametr, według którego operator ocenia, ile energii budynek może pobierać bez przeciążania sieci.
- Punkt rozgraniczenia to granica odpowiedzialności między siecią operatora a instalacją inwestora.
- Układ pomiarowo-rozliczeniowy to zestaw urządzeń, dzięki którym energia jest liczona i rozliczana, czyli w praktyce licznik z osprzętem.
Jeśli budujesz dom, najważniejsze pytanie brzmi zwykle nie „czy da się podłączyć”, tylko „jaką moc warto zamówić, żeby za dwa lata nie wracać do tej samej procedury”. I to prowadzi prosto do samego procesu, który najlepiej rozbić na kilka jasnych kroków.

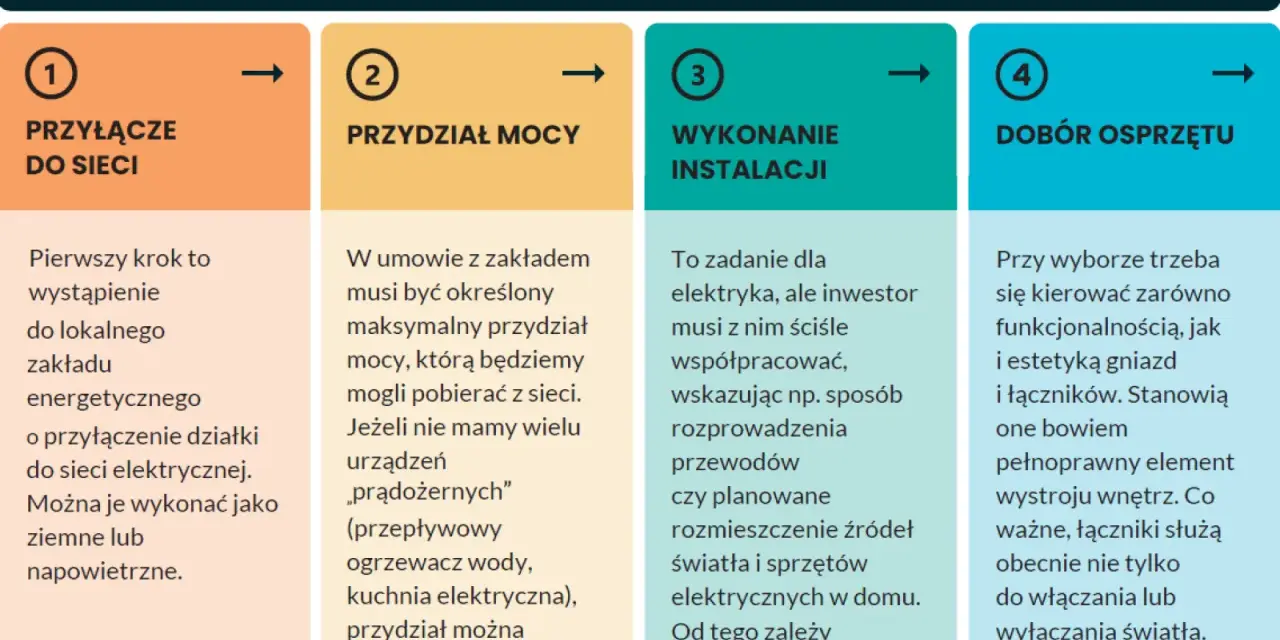

Jak wygląda procedura krok po kroku
W sprawach domowych proces jest zazwyczaj prosty, ale tylko wtedy, gdy wniosek jest kompletny. Zgodnie z Prawem energetycznym dla przyłączeń do sieci o napięciu nie wyższym niż 1 kV operator ma zwykle 21 dni na wydanie warunków dla grupy V i 30 dni dla grupy IV. W praktyce dom jednorodzinny najczęściej wpada właśnie do grupy V, czyli do mocy nie większej niż 40 kW.
| Etap | Co się dzieje | Na co patrzę w pierwszej kolejności |
|---|---|---|
| 1. Analiza potrzeb | Ustalasz moc, fazy i przyszłe obciążenie budynku | Czy dojdzie pompa ciepła, płyta, klimatyzacja, EV lub fotowoltaika |
| 2. Wniosek | Składasz dokumenty do lokalnego operatora systemu dystrybucyjnego | Czy dane działki, obiektu i mocy są spójne |
| 3. Warunki przyłączenia | Operator określa wymagania techniczne i proponuje rozwiązanie | Czy trasa, miejsce licznika i moc są realne do wykonania |
| 4. Umowa o przyłączenie | Strony uzgadniają termin, zakres robót i opłatę | Czy harmonogram jest realistyczny i czy nie wygasa ważność warunków |
| 5. Realizacja | Powstaje odcinek sieci, złącze lub punkt przyłączenia | Czy wykonanie zgadza się z projektem i warunkami |
| 6. Odbiór i energizacja | Po stronie budynku kończy się instalacja i można uruchomić zasilanie | Czy instalacja wewnętrzna ma wymagane pomiary i protokoły |
Warto pamiętać, że warunki przyłączenia elektroenergetycznego są ważne rok od doręczenia. To nie jest detal formalny, tylko praktyczny termin graniczny. Jeśli ktoś przeciągnie podpisanie umowy albo zmieni założenia po drodze, cały proces potrafi się cofnąć do punktu wyjścia.
Skoro wiadomo już, jak działa procedura, trzeba przygotować dokumenty tak, żeby operator nie musiał dopytywać o podstawowe rzeczy. I właśnie tu wielu inwestorów traci najwięcej czasu.
Jakie dokumenty i dane przygotować przed złożeniem wniosku
Wniosek o wydanie warunków nie musi być skomplikowany, ale musi być spójny. Ja zwykle sprawdzam trzy rzeczy od razu: kto ma tytuł prawny do nieruchomości, jaka jest planowana moc i gdzie dokładnie ma stanąć obiekt lub jego zasilanie. Jeśli te elementy się rozjeżdżają, operator wróci z pytaniami albo wezwaniem do uzupełnienia.
| Dokument lub informacja | Po co jest potrzebna | Kiedy ma największe znaczenie |
|---|---|---|
| Tytuł prawny do nieruchomości | Potwierdza, że inwestor może legalnie korzystać z działki lub obiektu | Gdy teren nie jest jeszcze formalnie uporządkowany albo inwestycję prowadzi nie właściciel |
| Plan zabudowy albo szkic sytuacyjny | Pokazuje położenie obiektu względem istniejącej sieci | Przy nowych budynkach, długich dojazdach i trudnej geometrii działki |
| Wnioskowana moc i sposób zasilania | Pozwala dobrać warunki techniczne i zabezpieczenia | Gdy dom ma działać z pompą ciepła, EV lub większą automatyką |
| Dane kontaktowe i pełnomocnictwo | Ułatwia kontakt i formalne prowadzenie sprawy | Gdy wniosek składa projektant, wykonawca albo ktoś z rodziny |
| Dokumenty lokalizacyjne, jeśli są wymagane dla konkretnej inwestycji | Potwierdzają dopuszczalność lokalizacji przedsięwzięcia | Przy bardziej złożonych obiektach niż zwykły dom jednorodzinny |
W przypadku standardowego domu często wystarcza komplet podstawowych informacji, ale przy działkach problematycznych albo inwestycjach mieszanych operator może oczekiwać więcej. To dobra chwila, żeby od razu przejść do kosztów, bo właśnie tam widać, czy projekt jest ustawiony rozsądnie, czy tylko „na papierze”.
Ile to kosztuje w praktyce
Najważniejsza zasada jest prosta: opłata za przyłączenie nie jest tym samym co pełna instalacja elektryczna budynku. Sama stawka operatora dotyczy przyłączenia, a osobno płacisz za projekt, roboty wewnętrzne, rozdzielnicę, okablowanie, uziemienie i wszystko, co dzieje się już po stronie obiektu.
W jednej z taryf opublikowanych przez URE na 2026 r. stawki dla przyłączeń do sieci niskiego napięcia wynoszą 35,43 zł/kW dla przyłącza napowietrznego i 73,63 zł/kW dla kablowego. To dobry punkt odniesienia, bo pokazuje skalę, ale nie zastępuje lokalnej taryfy twojego operatora.
| Wnioskowana moc | Wariant napowietrzny | Wariant kablowy |
|---|---|---|
| 10 kW | 354,30 zł | 736,30 zł |
| 15 kW | 531,45 zł | 1 104,45 zł |
| 20 kW | 708,60 zł | 1 472,60 zł |
Do tego dochodzi jeszcze ważny szczegół: jeśli odcinek ma więcej niż 200 metrów, w tej samej taryfie naliczana jest dopłata za każdy kolejny metr, odpowiednio 32,30 zł dla przyłącza napowietrznego i 43,73 zł dla kablowego. To właśnie dlatego dwie podobne działki potrafią dać zupełnie inny rachunek.
Przykładowo, dodatkowe 50 metrów ponad limit 200 m oznacza już 1 615 zł dopłaty w wariancie napowietrznym i 2 186,50 zł w kablowym. A do tego trzeba jeszcze doliczyć instalację wewnętrzną, która w praktyce często kosztuje od kilku do kilkunastu tysięcy złotych, zależnie od standardu domu i liczby obwodów.
Same liczby pokazują, że projekt trzeba oprzeć na technice, a nie na intuicji. I to właśnie w technice kryje się najwięcej rzeczy, które potrafią przyspieszyć albo zablokować całą inwestycję.
Jakie wymagania techniczne najczęściej decydują o powodzeniu
Ja patrzę na technikę w trzech warstwach: moc, miejsce podłączenia i bezpieczeństwo całej instalacji. Jeżeli któraś z nich jest źle zaplanowana, nawet dobrze złożony wniosek nie da dobrego efektu końcowego.
Moc i liczba faz
W domu jednorodzinnym bardzo często sensownym wyborem jest zasilanie trójfazowe, zwłaszcza gdy w grę wchodzą większe odbiorniki. Nie chodzi tylko o komfort, ale o rozłożenie obciążenia i mniejsze ryzyko, że jedna faza stanie się wąskim gardłem. Przy pompie ciepła, płycie indukcyjnej i ładowarce do auta to zwykle robi realną różnicę.
Układ pomiarowy i miejsce przyłączenia
Licznik, zabezpieczenie przedlicznikowe i miejsce rozgraniczenia własności muszą być dostępne i logicznie wpięte w projekt budynku. Najgorzej działa rozwiązanie „na skróty”, kiedy przyłącze biegnie jedną drogą, licznik ląduje w przypadkowym miejscu, a instalacja wewnętrzna później wymaga przeróbek. To zwykle kończy się dodatkowymi kosztami i poprawkami.
Przeczytaj również: Ile prądu rocznie zużywa gospodarstwo domowe? Sprawdź, ile płacisz!
Kabel czy linia napowietrzna
| Wariant | Zalety | Ograniczenia | Kiedy ma sens |
|---|---|---|---|
| Napowietrzny | Zwykle tańszy, prostszy w realizacji | Mniej estetyczny, bardziej zależny od warunków terenowych | Gdy trasa jest krótka i operator dopuszcza taki wariant |
| Kablowy | Bardziej estetyczny, odporny na warunki pogodowe, częsty w nowych inwestycjach | Zwykle droższy, szczególnie przy dłuższym odcinku | Przy nowych domach, osiedlach i tam, gdzie liczy się porządek na działce |
W praktyce nowy budynek i kabel bardzo często idą w parze. Nie dlatego, że to zawsze najtańsze rozwiązanie, tylko dlatego, że łatwiej je wpisać w projekt zagospodarowania terenu, bez późniejszego konfliktu z ogrodzeniem, podjazdem czy planowaną zielenią. Gdy to jest dopięte, największe opóźnienia wynikają już nie z techniki, ale z błędów formalnych.
Najczęstsze błędy, które wydłużają całą sprawę
Widziałem już zbyt wiele inwestycji, które utknęły nie przez sieć, tylko przez prostą niekonsekwencję we wniosku. Najdroższe błędy są zwykle banalne: ktoś zaniża moc, podaje nieaktualny szkic albo zakłada, że wszystko „da się później dopisać”.
- Zaniżenie mocy tylko po to, żeby zapłacić mniej na starcie. Potem pojawia się pompa ciepła albo auto elektryczne i zaczyna się kolejna procedura.
- Niespójne dane lokalizacyjne, czyli inny numer działki we wniosku, inny w dokumentach i jeszcze inny na mapie.
- Brak tytułu prawnego albo złożenie go w formie, która nie pokazuje prawa do konkretnej nieruchomości.
- Przekroczenie terminu ważności warunków bez podpisania umowy. Po roku dokumenty nie dają już tego samego efektu.
- Mylenie budowy przyłącza z instalacją wewnętrzną, przez co inwestor planuje za mało miejsca na licznik, rozdzielnicę i zabezpieczenia.
- Zmiana projektu po wydaniu warunków bez ponownego sprawdzenia, czy nadal obowiązują te same założenia techniczne.
Jeśli inwestor naprawi te rzeczy na początku, oszczędza najwięcej czasu. A kiedy w grę wchodzą dodatkowe urządzenia, takie jak fotowoltaika czy pompa ciepła, trzeba już patrzeć nie tylko na dziś, ale też na to, co dojdzie w kolejnych latach.
Co zmienia się, gdy planujesz fotowoltaikę, pompę ciepła albo ładowarkę
Tu zwykle podchodzę do tematu trochę szerzej niż sama procedura przyłączeniowa. Dom, który dziś działa bez problemu, jutro może dostać nowe obciążenia. Pompa ciepła, klimatyzacja, ładowarka 11 kW albo 22 kW i większa instalacja PV potrafią zmienić profil pracy budynku bardziej, niż wielu inwestorów zakłada na starcie.
Najbardziej praktyczna zasada brzmi tak: moc warto planować pod przyszłość, a nie tylko pod pierwszy sezon po odbiorze budynku. Sama fotowoltaika nie zmniejsza zapotrzebowania domu na moc w każdej godzinie dnia, bo odbiór energii bywa największy wieczorem i zimą, gdy produkcja z paneli jest mała albo żadna.
- Pompa ciepła zwykle wymaga stabilnego zasilania i sensownej rezerwy mocy, zwłaszcza w chłodniejszych miesiącach.
- Ładowarka do samochodu elektrycznego może mocno podbić chwilowe obciążenie, szczególnie przy ładowaniu 11 kW lub więcej.
- Magazyn energii pomaga wygładzić część poboru, ale nie zastępuje dobrego planu mocy przyłączeniowej.
- Instalacja PV wymaga zgodności po stronie zabezpieczeń i układu pomiarowego, nawet jeśli sama procedura dla mikroinstalacji jest prostsza niż dla dużych źródeł.
W 2026 r. warto też pamiętać, że system stopniowo robi się bardziej uporządkowany informacyjnie, więc przed wyborem działki lub projektu opłaca się sprawdzić, czy w okolicy są realne możliwości przyłączeniowe. To oszczędza nerwy wcześniej, niż zacznie się jakikolwiek wykop. Zostaje już tylko przygotowanie wniosku tak, żeby nie wracać do niego po poprawki.
Co sprawdzam przed wysłaniem wniosku, żeby nie wracać do początku
Na finiszu robię krótki audyt i naprawdę polecam ten sam rytuał każdemu inwestorowi. To pięć minut pracy, które często oszczędza kilka tygodni korespondencji z operatorem.
- Czy mam poprawny tytuł prawny do nieruchomości albo obiektu.
- Czy wniosek pokazuje docelową moc, a nie tylko pierwszy etap inwestycji.
- Czy wiem, czy potrzebuję zasilania tymczasowego na czas budowy.
- Czy miejsce dla układu pomiarowo-rozliczeniowego jest przewidziane w projekcie.
- Czy instalacja ma sensowną rezerwę pod przyszłe odbiorniki, a nie tylko pod dzisiejsze zużycie.
Jeżeli te punkty są dopięte, cały proces staje się przewidywalny: najpierw warunki, potem umowa, potem wykonanie i odbiór. Właśnie tak powinno się prowadzić temat przyłączenia do sieci, jeśli zależy ci nie tylko na podłączeniu budynku, ale też na tym, żeby instalacja była wygodna, skalowalna i bezpieczna przez kolejne lata.
