Oświadczenie o gotowości instalacji - uniknij błędów!

22 lipca 2026

Przygotowane przewody elektryczne do podłączenia. Oświadczenie o gotowości instalacji przyłączanej.

Spis treści

Dokument taki jak oświadczenie o gotowości instalacji przyłączanej zamyka etap prac po stronie inwestora i sygnalizuje operatorowi, że instalacja została wykonana zgodnie z warunkami przyłączenia. W praktyce od tego papieru często zależy, czy ruszy montaż licznika, podanie napięcia albo kolejny etap formalności. W tym tekście rozbijam cały proces na proste kroki: wyjaśniam, co ten dokument naprawdę potwierdza, kto go podpisuje, jakie załączniki są zwykle wymagane i gdzie najłatwiej o błąd.

To dokument, który potwierdza gotowość instalacji do przyłączenia

  • Nie jest to zwykły formularz, tylko techniczne potwierdzenie, że instalacja jest gotowa do dalszego etapu.
  • Nazwa druku zależy od operatora, ale sens pozostaje ten sam: zgłaszasz gotowość do przyłączenia.
  • Samo złożenie dokumentu nie oznacza jeszcze uruchomienia dostaw energii.
  • Najczęściej trzeba dołączyć schemat instalacji, protokoły pomiarowe i dane wykonawcy.
  • Braki formalne najczęściej opóźniają proces bardziej niż samo wykonanie instalacji.

Co potwierdza ten dokument i kiedy jest potrzebny

Ja patrzę na ten dokument jak na techniczny punkt kontrolny. Potwierdza on, że instalacja odbiorcza albo inny przyłączany obiekt został wykonany zgodnie z warunkami przyłączenia, normami i przepisami oraz że można przejść do etapu po stronie operatora. To ważne rozróżnienie: oświadczenie nie jest jeszcze umową na sprzedaż energii ani automatycznym włączeniem prądu.

W praktyce taki formularz pojawia się najczęściej po zakończeniu robót, pomiarów i odbioru instalacji. Zdarza się też, że podobny druk operator wymaga przy czasowym zasilaniu placu budowy albo przy obiekcie, w którym trzeba potwierdzić gotowość układu przed załączeniem. Dlatego zawsze czytam warunki przyłączenia, a nie tylko sam nagłówek formularza.

Najprościej mówiąc: jeśli inwestor zbudował swoją część instalacji, operator chce mieć dowód, że jest ona bezpieczna i kompletna. Dopiero wtedy ma sens przejście do montażu licznika, podpisania odpowiednich umów i faktycznego uruchomienia dostaw. To prowadzi wprost do kolejnego pytania: co dokładnie dzieje się po złożeniu zgłoszenia?

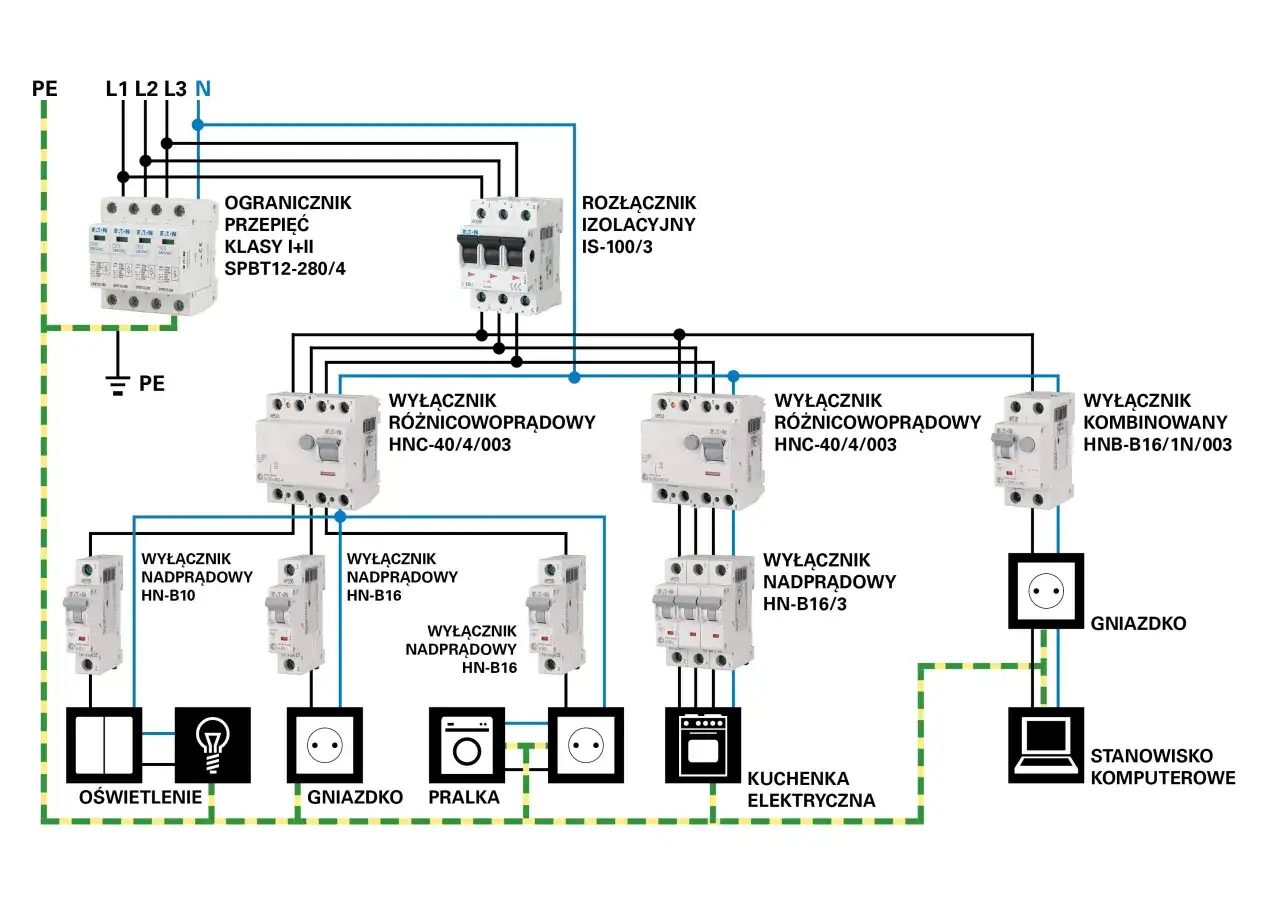

Schemat instalacji elektrycznej z wyłącznikami nadprądowymi i różnicowoprądowymi. Oświadczenie o gotowości instalacji przyłączanej.

Jak przebiega droga od gotowej instalacji do podania napięcia

Sam dokument nie kończy sprawy. Ja zawsze rozbijam ten etap na kilka kroków, bo wtedy łatwiej zobaczyć, gdzie proces naprawdę się zatrzymuje.

  1. Instalacja zostaje wykonana, sprawdzona i zmierzona przez osobę z odpowiednimi kwalifikacjami.
  2. Przygotowujesz formularz gotowości wraz z załącznikami, najczęściej schematem i protokołami.
  3. Operator weryfikuje kompletność i zgodność danych z warunkami przyłączenia.
  4. Jeśli wszystko się zgadza, przechodzi do dalszych czynności technicznych, na przykład montażu licznika albo sprawdzenia układu przed załączeniem.
  5. Na końcu domykasz formalności związane z umową sprzedaży albo dystrybucji, bo samo zgłoszenie nie zastępuje kontraktu.

Ważny niuans: przy zasilaniu tymczasowym lub placu budowy operator może oczekiwać także dodatkowych dokumentów administracyjnych, na przykład potwierdzenia prawa do prowadzenia robót. W przypadku zwykłego domu czy małej firmy najczęściej chodzi jednak o prostą zasadę: najpierw gotowa instalacja, potem formalne zgłoszenie, dopiero na końcu podanie napięcia. W części procedur ten sam druk jest jednocześnie zgłoszeniem do sprawdzenia przed załączeniem, więc nie warto rozdzielać tych etapów na własną rękę. To płynnie prowadzi do pytania, co dokładnie powinno znaleźć się w kompletnym komplecie dokumentów.

Co powinno znaleźć się w kompletnym zgłoszeniu

Wzory operatorów pokazują dość podobny schemat. Niezależnie od nazwy druku, zwykle liczą się trzy grupy informacji: dane obiektu, dane wykonawcy i dowody, że instalacja została zrobiona oraz sprawdzona prawidłowo. W praktyce dobrze jest myśleć o tym jak o krótkiej teczce technicznej, a nie o pojedynczej kartce do podpisu.

Najbardziej przydatny jest prosty podział na elementy, bo od razu widać, czego brakuje:

Element Po co jest potrzebny Na co zwrócić uwagę
Dane obiektu i numer sprawy Łączą zgłoszenie z konkretnym przyłączeniem Adres, numer PPE lub numer działki muszą być spójne z warunkami przyłączenia
Dane wykonawcy Pokazują, kto odpowiada za wykonanie instalacji W praktyce liczy się pełna identyfikacja osoby lub firmy oraz kontakt do elektryka
Schemat jednokreskowy Opisuje układ połączeń i miejsce wpięcia układu pomiarowego Powinien odpowiadać rzeczywistej instalacji, a nie wersji sprzed zmian
Protokoły pomiarowe Potwierdzają bezpieczeństwo i poprawność wykonania Najczęściej chodzi o rezystancję izolacji, skuteczność ochrony przeciwporażeniowej i ochrony odgromowej
Podpis właściwej osoby Nadaje dokumentowi moc formalną W zależności od druku podpis składa wykonawca, właściciel, zarządca albo elektryk z wymaganymi uprawnieniami

Wzory PGE Dystrybucja pokazują jeszcze jeden praktyczny detal: brak schematu albo protokołów nie jest drobiazgiem, tylko typową przyczyną wezwania do uzupełnienia. W takim wypadku operator może wyznaczyć termin, a we wzorach spotyka się nawet 30 dni na dosłanie braków. Ja traktuję to jako sygnał, że warto sprawdzić kompletność przed wysyłką, bo później zwykle traci się więcej czasu niż na samo przygotowanie dokumentu. Z tego miejsca łatwo przejść do porównania, jak różnie nazywa się ten sam etap u poszczególnych operatorów.

Jak różnią się formularze u operatorów

Różnica między operatorami częściej dotyczy nazwy niż samej logiki procedury. Dla czytelnika najważniejsze jest to, że nie powinien szukać wyłącznie identycznego tytułu, bo sens dokumentu może być ten sam, choć formularz wygląda inaczej.

Operator Nazwa formularza Co z tego wynika dla inwestora
TAURON Dystrybucja Zgłoszenie gotowości instalacji do przyłączenia Druk łączy zgłoszenie gotowości z oświadczeniem o stanie technicznym instalacji; trzeba dopilnować podpisu właściwej osoby
PGE Dystrybucja Oświadczenie o gotowości do przyłączenia Wzór kładzie nacisk na komplet danych obiektu, wykonawcy, schemat oraz protokoły pomiarowe
Inni operatorzy Najczęściej „zgłoszenie gotowości” albo podobne oświadczenie Nazwa bywa inna, ale cel pozostaje ten sam: potwierdzić, że instalacja nadaje się do dalszego etapu przyłączenia

To ma znaczenie także praktyczne: ktoś, kto porównuje formularze między regionami, łatwo dochodzi do błędnego wniosku, że ma zły druk, choć po prostu zmieniła się nazwa. Ja zawsze sprawdzam nie tytuł, tylko treść sekcji o podpisie, załącznikach i wymaganiach technicznych. Następny problem jest znacznie bardziej kosztowny w czasie niż sama nazwa formularza: błędy, przez które dokument wraca do poprawy.

Najczęstsze błędy, które opóźniają przyłączenie

Najwięcej opóźnień nie wynika z „poważnej awarii”, tylko z drobiazgów, które na końcu urastają do całego tygodnia czekania. Z mojego punktu widzenia najczęściej psują proces te same rzeczy:

  • niezgodny adres obiektu, numer działki albo numer sprawy;
  • brak podpisu osoby, która faktycznie ma podpisać dany druk;
  • schemat instalacji przygotowany wcześniej, ale już nieaktualny po zmianach na budowie;
  • brak jednego z protokołów pomiarowych albo dołączenie dokumentu bez wyników pozytywnych;
  • wysłanie zgłoszenia, zanim instalacja i miejsce montażu układu pomiarowego są naprawdę gotowe;
  • pominięcie pełnomocnictwa, gdy ktoś składa dokument w imieniu właściciela.

Warto też pilnować logicznej kolejności: najpierw wykonanie i pomiary, potem podpis, a dopiero później wysyłka. Jeśli najpierw złożysz dokument, a potem okaże się, że trzeba jeszcze poprawić jedno połączenie lub wymienić element zabezpieczenia, operator widzi to jako nowy komplet, nie jako drobną korektę. Dlatego lepiej poświęcić godzinę na kontrolę niż czekać na kolejne wezwanie do uzupełnienia. To prowadzi do ważnego wyjątku: instalacji fotowoltaicznych i innych źródeł wytwórczych.

Co zmienia się przy fotowoltaice i innych źródłach wytwórczych

W przypadku instalacji odbiorczej sprawa jest dość prosta, ale przy fotowoltaice lub innym źródle wytwórczym dochodzi osobna ścieżka techniczna. Ja zawsze rozdzielam te dwa tematy, bo wielu inwestorów myli gotowość budynku do przyłączenia z gotowością samej mikroinstalacji.

Jeżeli budynek został już przyłączony, a dopiero później montujesz fotowoltaikę, to zgłoszenie gotowości instalacji odbiorczej nie zamyka jeszcze tematu źródła wytwórczego. Nowa mikroinstalacja zwykle wymaga osobnego zgłoszenia i nie powinna być użytkowana przed dopełnieniem swojej procedury. Przy większych źródłach wytwórczych dochodzą jeszcze próby, odbiory po podaniu napięcia i dodatkowe testy techniczne. To już nie jest zwykła formalność, tylko element bezpieczeństwa sieci.

Praktyczny wniosek jest prosty: jeśli modernizujesz dom i jednocześnie planujesz PV, nie traktuj obu procesów jak jednej kartki do podpisu. Dobrze przygotowany komplet dokumentów dla przyłączenia budynku nadal jest potrzebny, ale osobno trzeba dopiąć wszystko, co dotyczy generatora, falownika i zabezpieczeń po stronie źródła. Dzięki temu unikasz sytuacji, w której część instalacji stoi gotowa, a druga czeka na oddzielny obieg formalny. Zostało już tylko to, co w praktyce oszczędza najwięcej czasu: szybka kontrola przed wysyłką.

Ostatnia kontrola przed wysyłką oszczędza cały tydzień

Na końcu robię krótki przegląd, bo właśnie tutaj najłatwiej wychwycić błędy, które później wracają jako „proszę uzupełnić”.

  • sprawdź, czy adres, numer sprawy i dane właściciela są identyczne we wszystkich dokumentach;
  • upewnij się, że schemat pokazuje aktualny układ, a nie wersję sprzed zmian;
  • dołącz wszystkie protokoły i upewnij się, że mają pozytywne wyniki;
  • zweryfikuj, czy podpis złożyła właściwa osoba z odpowiednimi kwalifikacjami;
  • zachowaj kopię całego kompletu, bo przydaje się przy późniejszych uzgodnieniach z operatorem lub sprzedawcą energii.

Jeśli podejdziesz do tego etapu technicznie, a nie „na szybko”, dokument zwykle przechodzi bez zbędnych zwrotek. Dobrze przygotowany komplet to nie tylko formalność mniej na biurku, ale też realnie krótsza droga do pierwszego, legalnego załączenia instalacji do sieci.

FAQ - Najczęstsze pytania

To dokument potwierdzający, że instalacja odbiorcza lub inny obiekt został wykonany zgodnie z warunkami przyłączenia, normami i przepisami. Sygnalizuje operatorowi, że instalacja jest bezpieczna i kompletna, gotowa do dalszych etapów, np. montażu licznika.

Zazwyczaj podpis składa wykonawca instalacji, właściciel, zarządca obiektu lub elektryk posiadający wymagane uprawnienia. Ważne jest, by była to osoba odpowiedzialna za prawidłowość wykonania i bezpieczeństwo instalacji.

Najczęściej wymagane są: schemat jednokreskowy instalacji, protokoły pomiarowe (np. rezystancji izolacji, skuteczności ochrony przeciwporażeniowej) oraz dane wykonawcy. Kompletność załączników jest kluczowa dla sprawnego przebiegu procesu.

Nie. Oświadczenie to jedynie potwierdzenie technicznej gotowości instalacji. Po jego złożeniu operator weryfikuje dokumenty i wykonuje dalsze czynności techniczne (np. montaż licznika), a na końcu następuje podpisanie umowy na sprzedaż lub dystrybucję energii.

Do najczęstszych błędów należą: niezgodne dane obiektu, brak podpisu właściwej osoby, nieaktualny schemat instalacji, brak protokołów pomiarowych lub ich negatywne wyniki, a także wysłanie zgłoszenia, zanim instalacja jest faktycznie gotowa.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

oświadczenie o gotowości instalacji przyłączanej oświadczenie o gotowości instalacji elektrycznej zgłoszenie gotowości instalacji tauron oświadczenie o gotowości pge co to jest oświadczenie o gotowości instalacji

Udostępnij artykuł

Grzegorz Sobczak

Grzegorz Sobczak

Nazywam się Grzegorz Sobczak i od 12 lat zajmuję się tematyką energii oraz fotowoltaiki. Moje zainteresowanie tymi dziedzinami zrodziło się z potrzeby zrozumienia, jak możemy wykorzystać odnawialne źródła energii w codziennym życiu. Lubię dzielić się wiedzą na temat najnowszych technologii, które mogą pomóc w obniżeniu kosztów energii oraz ochronie środowiska. W moich tekstach staram się wyjaśniać złożone zagadnienia w przystępny sposób, porównując różne rozwiązania i trendy w branży. Rzetelność informacji oraz ich aktualność to dla mnie priorytet, dlatego zawsze weryfikuję źródła i organizuję wiedzę w sposób, który ułatwia zrozumienie. Cieszę się, że mogę przyczynić się do popularyzacji wiedzy o energii odnawialnej i fotowoltaice.

Napisz komentarz
